Las organizaciones que buscan aumentar la capacidad del centro de datos pueden elegir entre varias opciones: construir una nueva instalación, ampliar la capacidad de un centro de datos existente mediante una nueva construcción, modernizar otro tipo de edificio para convertirlo en un centro de datos, arrendar capacidad dedicada a un proveedor externo de centros de datos o utilizar servicios de colocación. La elección más óptima depende de las necesidades y objetivos específicos de la organización, no sólo de una decisión binaria entre construir un centro de datos o subcontratar exclusivamente a un proveedor de servicios.
La construcción de un centro de datos es el proceso de construcción de una instalación para albergar sistemas informáticos, almacenamiento y equipos de TI para el manejo de datos. Implica construir la infraestructura física, incluido el espacio, la energía y la refrigeración, para respaldar la tecnología crítica dentro de estas instalaciones especializadas.
Este artículo se centra en la construcción de un centro de datos, incluido el proceso real de construcción de la infraestructura física, una vez que se completa la fase de diseño. Centro Infra ha analizado anteriormente el diseño del centro de datos, que se refiere principalmente a la planificación del diseño y los elementos conceptuales de una instalación, así como el proceso de selección del sitio y las consideraciones que se deben tener en cuenta para la ubicación del centro de datos. La fase de construcción transforma estos conceptos de diseño teórico en una instalación completamente operativa.
Evolución y Ampliación de la Construcción de Centros de Datos
Los centros de datos, debido a sus complejidades técnicas y operativas, requieren una importante coordinación y personalización durante la construcción. Los importantes costos de capital asociados con su desarrollo, que a menudo alcanzan entre cientos de millones y mil millones de dólares para un solo campus, subrayan aún más la importancia de esta planificación. Antes de la construcción, es esencial determinar el tamaño y la capacidad del centro de datos, que pueden medirse por la cantidad de racks, los pies cuadrados del edificio o su capacidad de energía en megavatios.

Cada vez más, los centros de datos están ampliando su tamaño y su capacidad energética. Un centro de datos que abarca 100.000 pies cuadrados y tiene 25 megavatios de capacidad de energía alguna vez se consideró grande. Actualmente, no es raro ver instalaciones que superan los 250.000 pies cuadrados y soportan 80 megavatios, 100 megavatios o incluso varios cientos de megavatios de capacidad energética.
La construcción de estos enormes centros de datos es una tarea larga. Todo el proceso, que incluye ingeniería, adquisición de materiales, obras civiles, instalación de equipos y pruebas de puesta en marcha, suele tardar entre 1,5 y 3 años. En el punto álgido de la construcción, no es inusual que proyectos de este tipo empleen temporalmente a más de 1.000 trabajadores de la construcción en el lugar.
¿Quién construye centros de datos?
Corporaciones multinacionales como Amazon Web Services (AWS), Microsoft Azure, Google Cloud, Meta Platforms, Equinix y Digital Realty están construyendo centros de datos en todo el mundo. Estas principales empresas de centros de datos están añadiendo casi 50 millones de pies cuadrados y más de 1 gigavatio de capacidad a nivel mundial. La expansión de los centros de datos es vital para manejar el aumento del tráfico de Internet, respaldar los avances en tecnologías como la inteligencia artificial (IA) y fortalecer la infraestructura digital resiliente para las economías globales.
Preparativos previos a la construcción
La fase previa a la construcción de un centro de datos comienza después de completar las fases de selección y diseño del sitio. En esta etapa, ya se han trazado el diseño y los elementos conceptuales del centro de datos y se ha seleccionado una ubicación adecuada.
La siguiente discusión se refiere específicamente a la construcción de un centro de datos “diseñado específicamente”. Esto significa que la construcción comienza en un terreno en bruto y no urbanizado, con la intención desde el principio de establecer un centro de datos. Este enfoque a menudo se denomina desarrollo de centro de datos “greenfield” desde cero. Contrasta con un centro de datos modernizado o “brownfield”, donde un edificio existente, como una fábrica, se reutiliza para funcionar como centro de datos.

Documentos de construcción
Los documentos de construcción (CD) proporcionan un conjunto completo y detallado de especificaciones y dibujos sobre cómo se construirá el centro de datos. Estos planos arquitectónicos, estructurales y MEP (mecánicos, eléctricos y de plomería) son esenciales no solo para la fase de construcción sino también para obtener los permisos y aprobaciones necesarios de las autoridades locales. Los documentos de construcción de los centros de datos son particularmente cruciales debido a los complejos requisitos de las instalaciones en términos de energía, refrigeración, seguridad y equipos de TI.
Derechos y permisos de construcción
Derechos para centros de datos implican asegurar los derechos legales para desarrollar una propiedad específicamente para el uso del centro de datos. Esto a menudo requiere aprobaciones para las necesidades de consumo de energía, infraestructura de refrigeración y conectividad de red. El proceso puede implicar una rezonificación, especialmente si la zonificación actual no permite operaciones del centro de datos. Las revisiones ambientales y las evaluaciones de los posibles impactos en los servicios públicos y la infraestructura locales también son esenciales para garantizar que la instalación se alinee con las regulaciones locales y los intereses de la comunidad.
Una vez que el terreno tiene los derechos adecuados y el desarrollador del centro de datos decide continuar con la construcción, debe obtener permisos de construcción de la jurisdicción local. Estos permisos garantizan que la construcción cumpla con los códigos locales en materia de seguridad e integridad estructural. En esta etapa, los funcionarios locales revisan los planos de construcción detallados, los planos y las especificaciones.
Debido a la gran huella física y al importante consumo de energía de los centros de datos, requieren una mayor interacción con las autoridades y comunidades locales. Por lo tanto, tener en cuenta los matices locales, como los requisitos de ruido y los beneficios para la comunidad, se vuelve crucial para el proceso de obtención de permisos.
Cartas de entrega testamentaria
Una “carta de notificación” es un documento formal emitido por una empresa de servicios públicos que confirma que puede y proporcionará los servicios públicos necesarios, como electricidad y agua, para un proyecto de desarrollo de centro de datos propuesto. Dado que los centros de datos son grandes consumidores de electricidad y agua, esta carta asegura al desarrollador que la empresa de servicios públicos tiene tanto la capacidad como la infraestructura para entregar los recursos necesarios. La carta de testamento describe específicamente la cantidad de recursos (por ejemplo, megavatios (MW) de energía) que la empresa de servicios públicos se compromete a suministrar al centro de datos en esa área.
Obtener una carta de entrega de testamento puede requerir la aprobación o coordinación de los organismos municipales locales, especialmente si se requieren mejoras de infraestructura, como la construcción de nuevas subestaciones.
Abastecimiento de materiales
El abastecimiento de materiales para los centros de datos durante la fase previa a la construcción se centra en las adquisiciones y la logística. Esto implica obtener los materiales necesarios en la calidad y cantidad especificadas, negociar con proveedores, programar entregas y gestionar el inventario. Esencialmente un componente de la gestión de la cadena de suministro, el objetivo de este proceso es garantizar que los materiales correctos lleguen al sitio de construcción a tiempo y se utilicen según lo especificado en la fase de diseño.
Los plazos de entrega extendidos pueden obstaculizar la adquisición de materiales y equipos cruciales, lo que podría retrasar los cronogramas de construcción del centro de datos y aumentar los costos del proyecto. Por ejemplo, equipos vitales como sistemas de suministro de energía ininterrumpida (UPS), unidades de distribución de energía (PDU), generadores, aparamenta y transformadores, enfriadores y unidades de tratamiento de aire de sala de computadoras (CRAH) han experimentado recientemente plazos de entrega de hasta 12 meses, o incluso más para algunos equipos.
Preparación del sitio
Antes de comenzar la construcción de un centro de datos, el contratista preparará el lugar de construcción. El alcance de esta preparación depende de si el sitio es tierra cruda o un sitio de plataforma. Un sitio de plataforma se refiere a una parcela de terreno específica dentro de una propiedad más grande, como parques industriales o de uso mixto, que está designada para la construcción de centros de datos. Es posible que las plataformas ya estén preparadas para la construcción de centros de datos, con servicios públicos establecidos y condiciones ambientales apropiadas.

Suponiendo que la construcción comienza en un terreno en bruto y no urbanizado, la preparación del sitio incluye los siguientes pasos:
- Despeje, nivelación y nivelación de terrenos: Implica la eliminación de vegetación, escombros y cualquier estructura existente. También asegura una superficie plana y uniforme para la construcción.
- Marcas de servicios públicos: Este paso consiste en identificar y marcar las ubicaciones de los servicios públicos existentes, como agua, electricidad, gas o líneas de telecomunicaciones, para evitar interrupciones.
- Excavación y trabajos preliminares: Esto implica probar el suelo, seleccionar el tipo de cimientos, excavar y sentar las bases para el centro de datos planificado.
- Compactación y estabilización del suelo: Este paso garantiza que el suelo esté lo suficientemente reforzado para soportar el peso del centro de datos.
- Movilización: Esto incluye el establecimiento de estructuras temporales como la oficina del sitio, áreas de almacenamiento y el ensamblaje de equipos para apoyar el proceso de construcción. También implica implementar controles de acceso al sitio y, si es necesario, establecer servicios temporales.
Construyendo el centro de datos
Durante la etapa de construcción, el contratista ejecuta los trabajos de construcción, dando vida al proyecto. En esta fase, los planos y especificaciones de la fase de diseño del centro de datos y los documentos de construcción se realizan a medida que se construye la estructura física. La atención se centra en la construcción del núcleo, la cubierta y las subestaciones del edificio. Además, se instalan tanques de almacenamiento de combustible y se construye la infraestructura e instalaciones auxiliares.

Core
El núcleo de un centro de datos comprende sus componentes estructurales primarios y fundamentales, generalmente construidos a partir de una mezcla de hormigón y acero.
La elección entre hormigón y acero tiene claras ventajas y desventajas. El hormigón ofrece una masa térmica superior, resistencia al fuego, amortiguación de vibraciones y resiliencia contra desastres naturales, a menudo a un costo inicial más asequible. Por otro lado, el acero proporciona una mayor relación resistencia-peso, lo que facilita el transporte y ofrece una mayor flexibilidad en el diseño del centro de datos y su futura expansión. Sin embargo, el acero requiere medidas adicionales de protección contra incendios.
Los elementos clave incluidos en el núcleo de un centro de datos son:
Trabajo de fundación
El edificio debe construirse para soportar el peso, la vibración y la disipación de calor del equipo del centro de datos. Los elementos esenciales de la base incluyen:
- Pilotes: Para los centros de datos que requieren cimientos profundos, los pilotes se hincan o perforan en el suelo para transferir la carga del edificio a una capa de tierra más profunda y estable.
- Zapatos y cimientos: Para adaptarse a las condiciones del suelo y la carga del edificio, los centros de datos suelen utilizar cimientos de losas de hormigón por su capacidad de distribuir cargas pesadas. Se prefieren los cimientos de balsas cuando las condiciones del suelo son difíciles.
Obra Estructural
Garantizar la estabilidad estructural es crucial para proteger el centro de datos contra diversas amenazas ambientales, como fuertes vientos, inundaciones y el peso de la nieve y la lluvia acumuladas en el techo.
El esqueleto estructural principal del centro de datos consta de columnas y vigas, comúnmente conocidas como marco. Las grúas suelen levantar estas estructuras de soporte. La construcción de un centro de datos también requiere losas y muros que mejoran aún más la resistencia de la estructura:
- Columnas: Erigidas con hormigón armado o acero, estas estructuras verticales transfieren la carga del centro de datos a los cimientos.
- Vigas: Son estructuras horizontales que distribuyen la carga de las losas a las columnas.
- Losas: Los pisos de concreto se vierten, ya sea directamente en el suelo para la planta baja o sobre encofrados para los pisos superiores, en el caso de un centro de datos de varios pisos.
- Paredes: Se construyen tanto muros externos como ciertos muros internos críticos. Esto podría incluir muros de carga o muros cortina para exteriores sin carga.
Caparazón
La carcasa es la envoltura externa del centro de datos, que encierra tanto el núcleo como los espacios interiores. Ofrece protección contra elementos ambientales e incluye el techo, paredes exteriores e impermeabilización.
- Techo: Instalación del sistema de techo para proteger el interior de elementos ambientales externos y al mismo tiempo respaldar los sistemas de refrigeración y ventilación fundamentales para el control de la temperatura y la humedad.
- Paredes exteriores: Las paredes exteriores del centro de datos suelen estar hechas de hormigón armado o paneles de hormigón prefabricados para proporcionar resistencia estructural y seguridad.
- Impermeabilización: Garantiza que las instalaciones permanezcan libres de infiltración de agua, protegiendo la infraestructura y los equipos de TI críticos de posibles daños.
Subestaciones

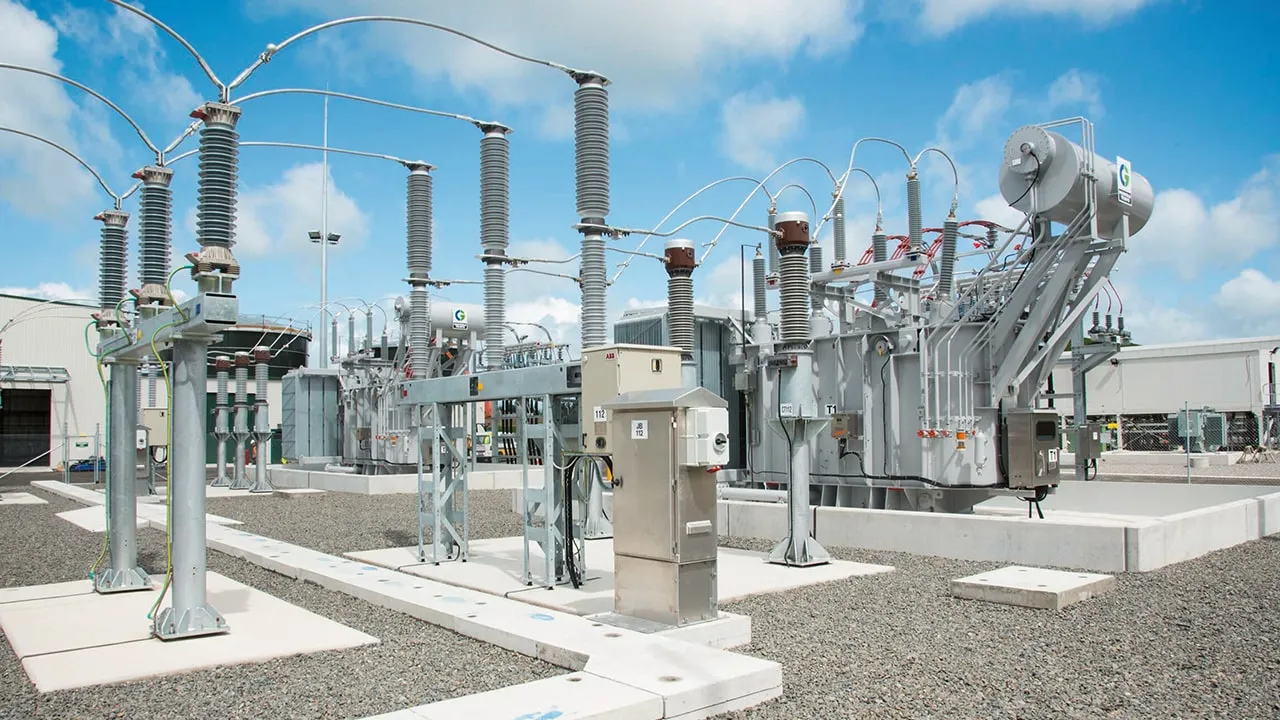

Una subestación es una instalación diseñada específicamente para transformar y distribuir energía eléctrica desde la fuente principal de servicios públicos hasta el centro de datos. Garantiza el suministro seguro y constante de electricidad. Estas subestaciones generalmente albergan equipos como transformadores, aparamenta y dispositivos de protección para administrar y acondicionar la energía para las operaciones críticas del centro de datos.

Fuente: ABB.
Para los campus de centros de datos grandes, a menudo existe la necesidad de construir subestaciones nuevas y, a veces, múltiples, especialmente si el centro de datos pretende soportar cientos de megavatios de capacidad de TI. A modo de ejemplo, una subestación de 100 MVA que funcione a 13,2 kV o 34,5 kV podría consistir en varias unidades de un solo piso situadas dentro de un recinto cercado en el sitio.
El cronograma y el proceso para la construcción de una nueva subestación y sus conexiones entrantes dependen en gran medida de las capacidades de implementación de la empresa de servicios eléctricos, ya que son responsables de establecer esta infraestructura. Esta puede ser una tarea de varios años, especialmente en áreas donde existen limitaciones en los recursos energéticos.
Tanques de almacenamiento de combustible

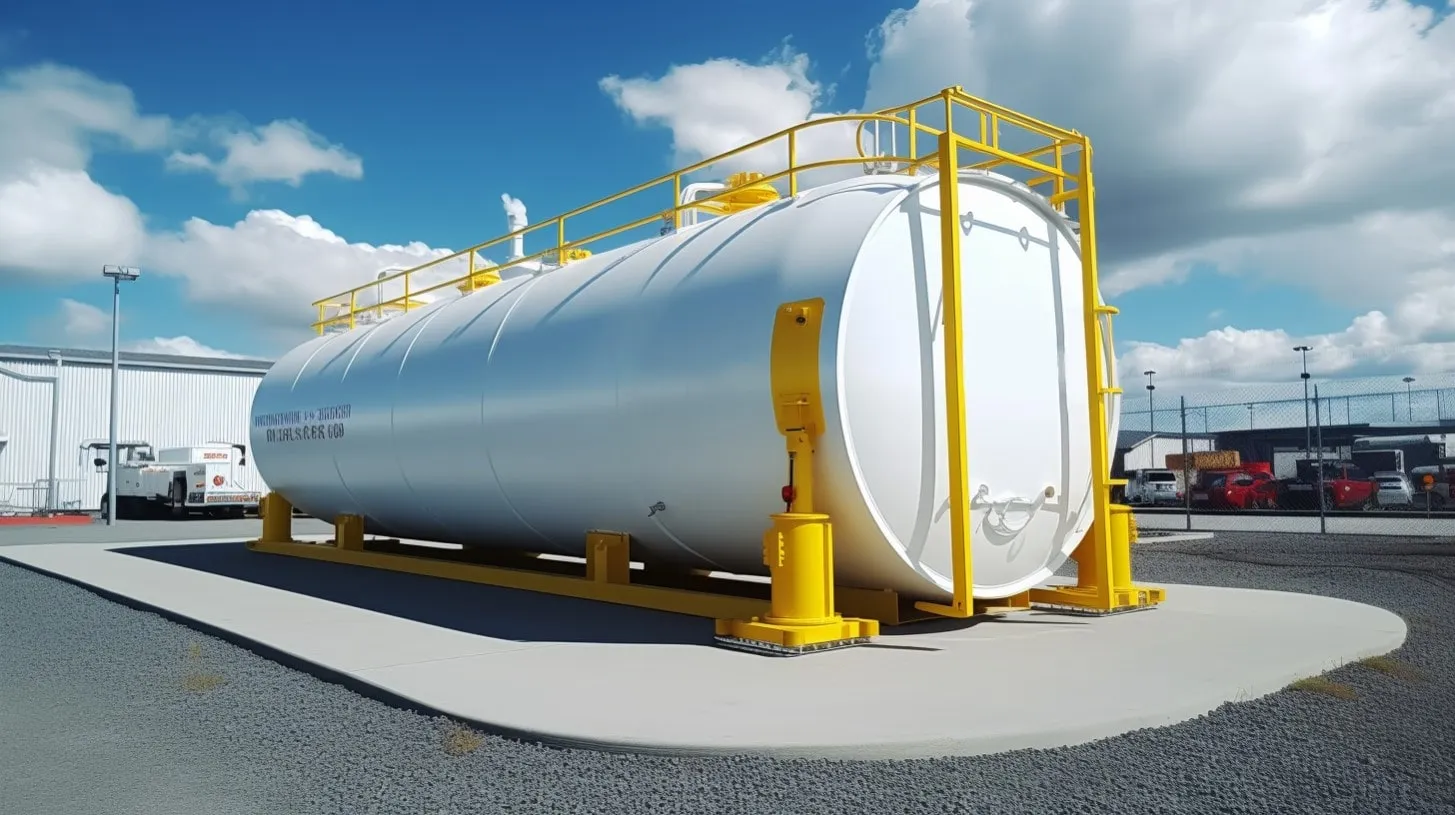

Los tanques de almacenamiento de combustible son contenedores especialmente diseñados que se utilizan para contener combustible de respaldo, generalmente diesel, para los sistemas de energía de emergencia de los centros de datos. Esto garantiza el funcionamiento continuo del centro de datos durante cortes de energía. Estos tanques son vitales para mantener el servicio ininterrumpido y mejorar la resiliencia del centro de datos frente a interrupciones de energía externas.

Por ejemplo, para funcionar a plena capacidad durante 48 horas, un gran centro de datos podría necesitar más de 1 millón de litros de combustible diésel almacenado. Estos tanques suelen tener doble pared, estar cubiertos y colocados sobre el suelo para mayor protección.
Infraestructura e instalaciones auxiliares
Para respaldar el funcionamiento óptimo del centro de datos y garantizar la seguridad y funcionalidad de su entorno, varios componentes de infraestructura e instalaciones auxiliares son integrales. Estos incluyen:
- Servicios públicos: Conductos eléctricos, tuberías de plomería, alcantarillado, conductos para sistemas de calefacción, ventilación y aire acondicionado (HVAC) y sistemas de extinción de incendios.
- Obras: Plazas de aparcamiento, muelles de carga y vía de acceso interior.
- Drenaje: Establecer sistemas de drenaje adecuados para evitar el encharcamiento.
- Paisajismo: Vegetación, plantación de árboles, elementos acuáticos y plantaciones de amortiguación, que minimizan el impacto visual del centro de datos en las comunidades circundantes.
- Seguridad: [medidas de seguridad] físicas (/articulos/data-center-tiers-difference-1-2-3-4security/), incluidas barreras de concreto, portones, cercas perimetrales con clasificación K12, bermas, un edificio de seguridad con un guardia ubicado en los puntos de acceso/salida del sitio, datos biométricos y cámaras de vigilancia para proteger contra el acceso no autorizado.
Gestión de proyectos
La gestión de proyectos en la construcción de centros de datos implica la planificación, organización y supervisión del alcance, el cronograma y el presupuesto del proyecto para garantizar la finalización oportuna y eficiente de una instalación de centro de datos. Este proceso requiere la coordinación de equipos multidisciplinarios y contratistas para garantizar que el centro de datos se alinee con requisitos técnicos, operativos y comerciales específicos.
Administración de la construcción, un subconjunto de la gestión de proyectos, es la fase durante la cual un arquitecto o consultor supervisa y gestiona el proceso de construcción real. Esto garantiza que el proyecto se adhiera a los planes, especificaciones y estándares de calidad documentados. Esta fase implica coordinar con contratistas y clientes, realizar visitas periódicas al sitio, atender consultas y presentaciones de contratistas, garantizar el cumplimiento de códigos y estándares y gestionar cualquier problema u orden de cambio que surja durante el proceso de construcción.
Metodologías y Estrategias de Construcción de Centros de Datos
La construcción de un centro de datos requiere una cuidadosa consideración de diversas metodologías y estrategias de construcción para garantizar la eficiencia, la escalabilidad y la sostenibilidad frente a las crecientes demandas de datos globales.

Métodos de entrega de la construcción
Al construir un centro de datos, existen varios métodos de ejecución de la construcción que definen las relaciones entre el propietario, el diseñador y el constructor. La elección del modelo puede tener impactos significativos en el costo, el cronograma, la calidad y el riesgo del proyecto. A continuación se ofrece una breve descripción general de los dos modelos más comunes:
Diseño-Oferta-Construcción
El enfoque de diseño-oferta-construcción (DBB) es el método tradicional. El propietario contrata por separado con el profesional del diseño (arquitecto/ingeniero) y el contratista general. El diseño del centro de datos se completa antes de que el proyecto se presente a las empresas constructoras. El enfoque de diseño-licitación-construcción ofrece una clara separación de las fases de diseño y construcción, con un mayor control del propietario sobre el diseño del centro de datos. Sin embargo, los cambios posteriores a la licitación pueden llevar mucho tiempo, ser menos colaborativos y costosos.
Diseño-Construcción
En el método de diseño-construcción (DB), el propietario contrata a una sola entidad, el diseño-constructor, para proporcionar servicios de diseño y construcción para el centro de datos. Con este método, existe la posibilidad de una entrega e innovación más rápidas debido a la superposición de actividades y colaboración de diseño y construcción. Sin embargo, el propietario renuncia a cierto control del diseño del centro de datos y debe proporcionar especificaciones claras dada la importante responsabilidad que recae en el constructor del diseño.
Construcciones por fases
Las construcciones por fases en la construcción de centros de datos se refieren a la estrategia de desarrollar una instalación en la que se agregan nuevas salas de datos y suites en etapas o incrementos, en lugar de construir toda la instalación de una vez. Este enfoque también puede referirse a la práctica de construir nuevas instalaciones de centros de datos individualmente en un campus grande de varios edificios, como se muestra en la siguiente imagen:

Las construcciones graduales permiten el despliegue inicial de una parte de la infraestructura proyectada, ofreciendo flexibilidad para expandirse a medida que aumenta la demanda o cuando hay fondos disponibles. Esta expansión a menudo puede estar vinculada a la obtención de un nuevo inquilino y sus ingresos correspondientes, a través de un prearrendamiento, para una parte del centro de datos o un edificio particular en el campus.
Al utilizar construcciones por fases, las empresas pueden gestionar mejor los gastos de capital (CapEx) y el flujo de caja, adaptarse a los avances tecnológicos como un centro de datos virtual y escalar la infraestructura de acuerdo con los requisitos en tiempo real. Esta estrategia ayuda a evitar grandes gastos de capital iniciales y un aprovisionamiento excesivo de capacidad informática, sistemas de energía y equipos de refrigeración.
Soluciones Modulares y Prefabricadas
La construcción modular y prefabricada para centros de datos implica el preensamblaje de componentes clave o módulos de infraestructura completos en un entorno controlado. Una vez ensamblados, se transportan al sitio del centro de datos para su rápida implementación. Este método proporciona beneficios significativos, que incluyen ahorros de costos, tiempo de construcción más corto y calidad constante. Lo logra estandarizando los componentes y reduciendo sustancialmente las actividades de construcción en el sitio que requieren mucha mano de obra.
Los centros de datos modulares pueden reducir los tiempos de construcción e implementación entre un 40% y un 50% en comparación con los métodos tradicionales de construcción de centros de datos. Por ejemplo, NTT Global Data Centers puede configurar una capacidad de sala de datos prefabricada en aproximadamente 17 semanas, mientras que CyrusOne puede completar la construcción de su sala de centro de datos modular en 12 a 16 semanas.
Como resultado, estos centros de datos son altamente escalables, lo que permite una rápida expansión de la capacidad con módulos prefabricados a medida que crece la demanda. También pueden ajustar rápidamente la infraestructura de energía y refrigeración para satisfacer las necesidades cambiantes de los clientes.
LEER MÁS: Centros de datos modulares: módulos y contenedores prefabricados
Edificios de varios pisos
Los centros de datos de varios pisos apilan salas de datos verticalmente en varios pisos, maximizando la utilización y la densidad de una huella determinada. Este diseño de centro de datos es especialmente adecuado para áreas urbanas con disponibilidad limitada de terreno. En los principales centros de datos donde el terreno es escaso, como Ashburn, Virginia, estos centros de datos de varios pisos se están construyendo entre dos y cinco pisos.
La construcción de un centro de datos verticalmente puede reducir sustancialmente los costos generales de adquisición de terrenos, que, en mercados como Ashburn, Virginia, pueden oscilar entre 1 millón y 3 millones de dólares por acre. Sin embargo, los centros de datos de varios pisos requieren una planificación meticulosa para la distribución de carga, interconexiones verticales y soluciones de refrigeración efectivas como la refrigeración líquida. El diseño especializado es fundamental para este entorno de centro de datos único.
Este modelo está ganando terreno en regiones densamente pobladas donde los precios inmobiliarios son altos y los terrenos disponibles son pequeños o de forma irregular. Por ejemplo, en Singapur, Meta Platforms (anteriormente Facebook) está construyendo un edificio de 11 pisos en 12 acres de terreno en el parque del centro de datos Tanjong Kling.

Centro de datos de 11 pisos de Meta Platforms (anteriormente Facebook) en Singapur.
Centros de datos construidos a medida
Los centros de datos construidos a medida son instalaciones construidas a medida y diseñadas específicamente de acuerdo con los requisitos y especificaciones únicos de un cliente. Permiten una mayor flexibilidad y optimización en términos de infraestructura, diseño y sistemas. A su vez, los métodos de construcción a medida garantizan que el centro de datos se alinee con las necesidades operativas del cliente y los objetivos comerciales a largo plazo, incluida una posible expansión futura. Sin embargo, este enfoque normalmente requiere más tiempo para la puesta en marcha y una inversión inicial mayor.
Sostenibilidad
La sostenibilidad en la construcción de centros de datos tiene como objetivo minimizar los impactos ambientales y al mismo tiempo optimizar la eficiencia de los recursos. Esto se puede lograr mediante el uso de materiales de construcción ecológicos e infraestructura energéticamente eficiente, lo que en última instancia reducirá la huella de carbono de la instalación.
Una estrategia eficaz es seleccionar cuidadosamente materiales de construcción que tengan un impacto medioambiental mínimo, tanto durante su producción como a lo largo de su ciclo de vida. Los ejemplos incluyen el uso de acero reciclado, el abastecimiento de concreto producido localmente para reducir las emisiones del transporte y la opción por materiales aislantes de base biológica en lugar de alternativas sintéticas.
Empresas constructoras de centros de datos
Las principales empresas de construcción de centros de datos y empresas contratistas generales en los Estados Unidos incluyen: Turner Construction, Hensel Phelps, Whiting-Turner, Mortenson Construction, Holder Construction, HITT Contracting, Clune Construction, Suffolk Construction, DPR Construction y Clark Construction.

Estas empresas de construcción de centros de datos a menudo operan dentro de un segmento de “misión crítica”, donde construyen infraestructura esencial para garantizar el funcionamiento continuo y confiable de las funciones principales, un ejemplo de lo cual son los centros de datos. Dado que el mercado de la construcción de centros de datos crece a un ritmo superior al 10% anual, la importancia de sus servicios es evidente.
Muchos de los mayores propietarios y operadores de centros de datos en la nube en los Estados Unidos, incluidos Amazon Web Services (AWS), Microsoft Azure, Google Cloud y Meta Platforms, así como los proveedores de centros de datos de colocación Equinix y Digital Realty, confían en estas empresas de construcción de centros de datos para construir sus instalaciones.
Costo de construir un centro de datos
El costo de construir un centro de datos generalmente oscila entre $600 y $1100 por pie cuadrado bruto o entre $7 y $12 millones por megavatio de carga de TI puesta en servicio. Por ejemplo, construir un centro de datos de 700.000 pies cuadrados y 60 megavatios en el norte de Virginia –que es reconocido como el mercado de centros de datos más grande del mundo– requeriría un gasto que oscilaría entre 420 y 770 millones de dólares. Esta estimación incluye el costo del powered shell y la instalación de sistemas eléctricos críticos y componentes HVAC.
Los costos de construcción de un centro de datos se pueden segmentar en cuatro categorías principales:

- Terreno y revestimiento del edificio (15 % a 20 %): Esto incluye los costos del revestimiento del edificio y el piso elevado.
- Sistemas eléctricos (40 % a 45 %): Los gastos principales en esta categoría incluyen generadores eléctricos de respaldo, baterías, unidades de distribución de energía (PDU), sistemas de suministro de energía ininterrumpida (UPS), así como aparamenta y transformadores.
- Sistemas de refrigeración/HVAC (15 % a 20 %): Los componentes clave aquí incluyen la unidad de aire acondicionado de la sala de computadoras (CRAC), la unidad de tratamiento de aire de la sala de computadoras (CRAH), los enfriadores enfriados por aire y la infraestructura para el almacenamiento y las tuberías de agua helada.
- Acondicionamiento del edificio (20 % a 25 %): Esta categoría cubre los costos del lobby o entrada, la sala de reuniones (MMR) y las áreas de envío y recepción.
LEER MÁS: ¿Cuánto cuesta construir un centro de datos?
Decisión de construir versus comprar
La decisión de construir versus comprar se refiere a la elección entre construir un centro de datos empresarial personalizado desde cero (construir) versus arrendar o comprar espacio en una instalación existente (comprar). La construcción de un centro de datos permite diseñar una infraestructura y un centro de datos personalizados, pero a menudo requiere capital, tiempo (normalmente de 18 a 24 meses) y experiencia. Por otro lado, comprar o arrendar ofrece una implementación más rápida (generalmente menos de 6 meses) y posibles ahorros de costos, pero puede limitar la personalización y la escalabilidad a largo plazo.
Los centros de datos de colocación a menudo cierran la brecha entre las decisiones de construcción y compra. Un centro de datos de colocación ofrece a las empresas la oportunidad de alquilar espacio, energía y refrigeración dentro de una instalación existente, sin el capital inicial ni las inversiones de tiempo que supone construirlo desde cero.
En última instancia, la construcción de un centro de datos empresarial exige conocimientos especializados. Por lo general, resulta comercialmente viable con capacidades de potencia de 5 megavatios o más. Construir instalaciones con capacidades por debajo de este umbral a menudo no es rentable, a menos que existan necesidades específicas de infraestructura local, como centros de datos perimetrales.
